湖南省益娄高速 施工技术方案办公会
发布时间:2019-05-10 02:34:05
  |
阅读量:953
字号:
A+ A- A

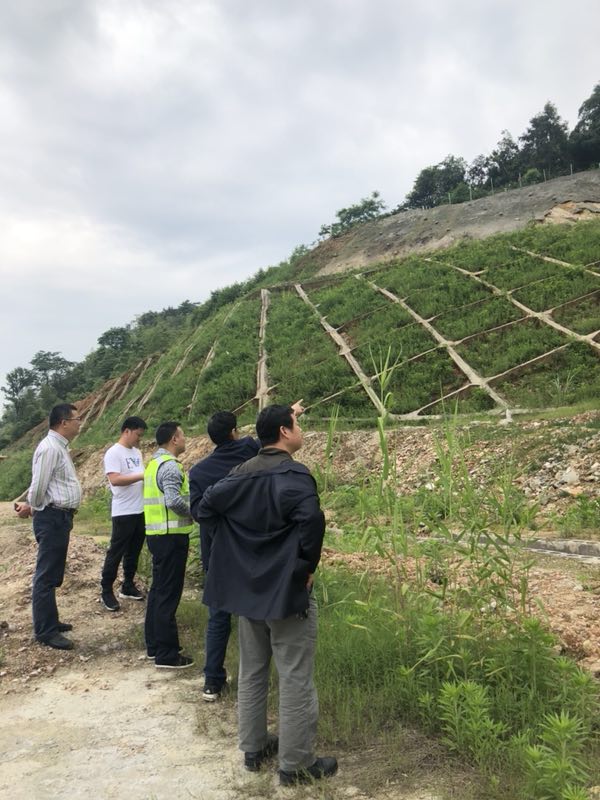

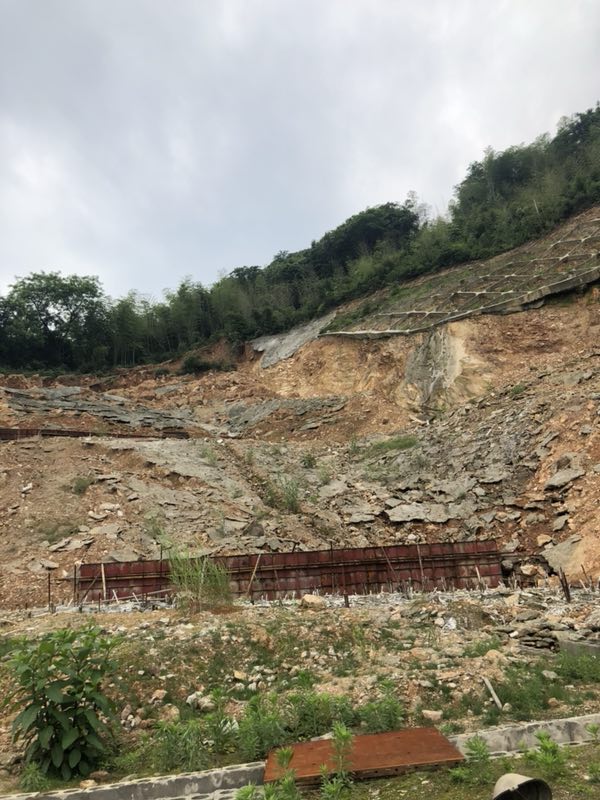

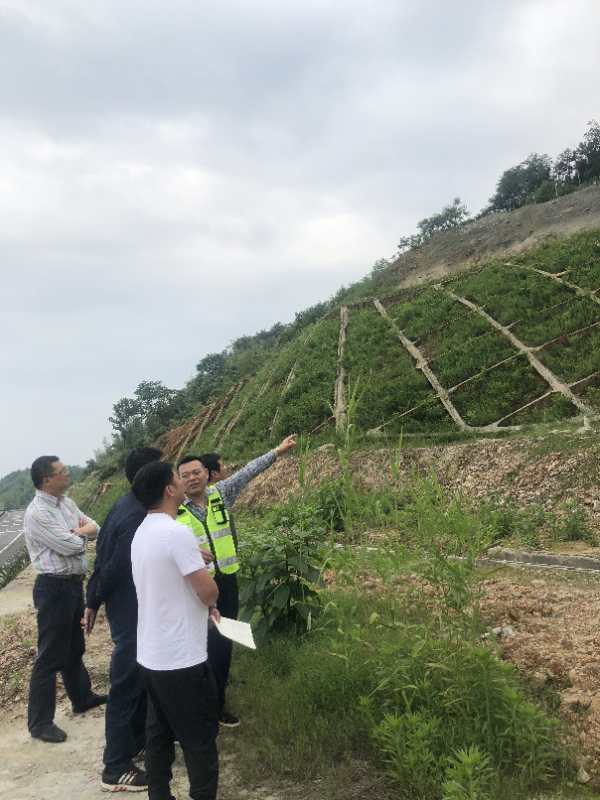

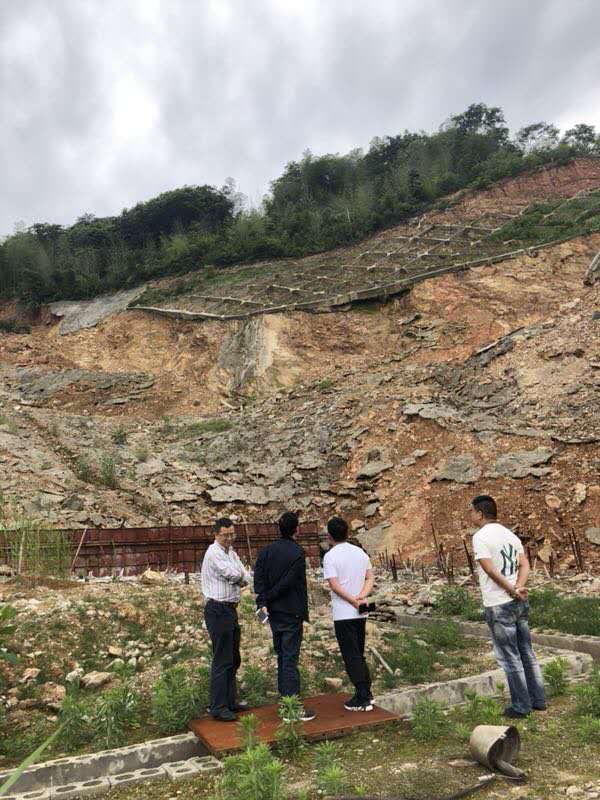

   益娄高速第1合同段K6+640-K6+700段右边坡在2017年底已按设计院图纸完成施工,采用微型桩+抗滑挡土墙的方案。通车后,边坡整体稳定性较好,但局部受雨水影响,二、三、四级边坡发生不同程度的浅层垮塌。2018年7月4日,设计院协同业主、监理、施工单位一 起对现场进行了踏勘,针对该边坡后期处治方案,于2018年7月13日下发了工作联系单。2019年5月9日 经湖南省高速公路集团有限公司工程处、益娄公司、监理处、设计院去现场查看后,对K6+640-K6+ 700段右侧路堑边坡的后期处治方案,作出部分调整,具体如下:

      1、排水方案按工作联系单上的方案进行施工;

      2、原工作联系单上K6+640 K6+680段为沿坡面砌筑阶梯式C20混凝土挡土墙方案修改为K6+640-K6+700段沿二级边坡坡脚设置C20混凝土挡土墙,挡土墙墙角外沿位于微型桩上。挡土墙长60m,平均高1. 5mv宽2m,同时对坡外露原状坡面进行增设纵向锚杆混凝土支撑梁(3.5m间距, 锚杆长12m) ,面积约2000㎡;

      3、原工作联系单上K6+678-K6+723段为沿坡面砌筑阶梯式C20混凝土挡土墙方案修改为K6+640-K6+700段沿三级边坡坡脚设置C20混凝土挡土墙,挡土墙墙角外沿位于微型桩上。挡土墙长45m,平均高1.5m, 宽2m, 并在坡面上增设纵向支撑梁,面积约1100, 同时在坡面渗水较大的部位,适当增设9m的pvc排水管, 并增设三维植被网喷播植草,面积约1100

      4、具体工程数量以实际发生为准。
